60米煙囪拆除原理及安全防護詳解
一、拆除原理:從結構破壞到定向控制
(一)核心拆除技術原理
1. 爆破拆除:力學定向坍塌

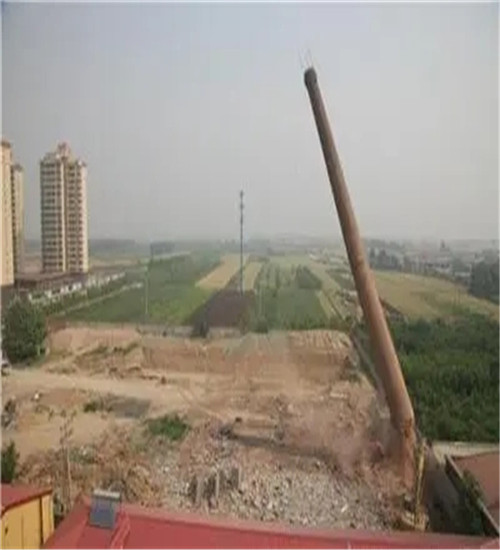

- 原理:在煙囪底部預設爆破孔(通常距地面1.5-2米處),通過計算炸藥量(Q=K·a·W3,K為系數,a為材質強度,W為最小抵抗線),使爆破后煙囪重心偏移,沿預設方向傾倒。
- 關鍵設計:
- 爆破切口角度控制在210°-240°(混凝土煙囪取大值),切口高度為煙囪壁厚的1.5-2倍(如壁厚50cm時,切口高75-100cm),確保傾覆力矩大于穩定力矩。
- 預留支撐柱(切口對稱側)寬度為煙囪外徑的1/3-1/4,作為傾倒轉動軸,避免偏離方向。
2. 機械拆除:分層切割瓦解
- 原理:利用液壓破碎錘、高空作業平臺從頂部向下分層拆除,通過“切割-破碎-清運”循環,逐步減小結構荷載。
- 技術要點:

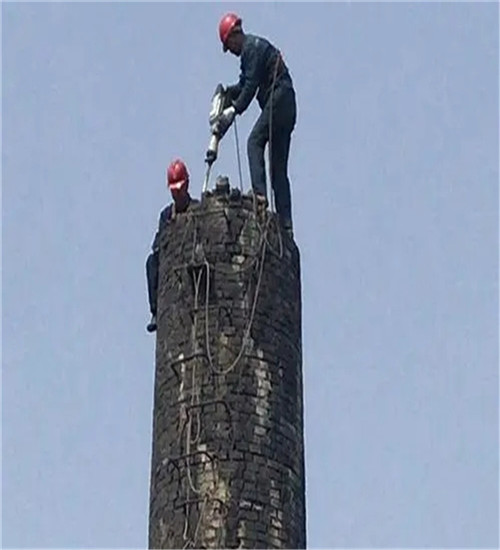

- 先拆除內襯(若有耐火磚),再拆除外壁,避免內襯坍塌沖擊外壁導致失穩;每次拆除高度不超過1.5米,防止重心過高引發晃動。
- 對鋼筋混凝土煙囪,需先切斷環向鋼筋(間隔50cm切割),再破碎混凝土,避免鋼筋牽拉導致拆除塊體失控。
(二)結構穩定控制原理
1. 重心偏移計算
- 拆除前通過三維建模測算煙囪重心高度(H),當剩余高度與底部直徑比(H/D)>2.5時,需增設纜風繩固定(每10米高度設一組,共3-4組,拉力≥10kN),防止傾斜。
2. 減震緩沖設計
- 傾倒區域鋪設2-3層沙袋(厚度≥1.5米)或鋼板彈簧,吸收落地沖擊能量,振動控制標準:周邊建筑物地面振動速度≤2.5cm/s(用測振儀實時監測)。
二、安全防護:從作業到環境的全流程管控
(一)高空作業安全核心措施
1. 防坍塌與墜落系統
- 機械拆除:
- 作業平臺需固定在煙囪外壁(膨脹螺栓植入深度≥15cm),平臺承載力≥300kg/m2,邊緣設1.2米高防護欄+0.3米踢腳板。
- 操作人員佩戴雙鉤安全帶,主鉤固定在獨立生命繩(φ18mm鋼絲繩,錨固點抗拔力≥50kN),副鉤隨作業位置移動,嚴禁單鉤作業。
- 爆破拆除:
- 爆破前檢查煙囪裂縫(寬度>0.5mm需加固),用鋼絲網包裹外壁(網孔≤5cm),防止飛石飛濺(飛石控制距離:普通爆破≤100米,復雜環境需設防護排架)。
2. 定向控制與應急錨固
- 爆破時在煙囪頂部對稱設置4根導向繩(φ20mm尼龍繩,每根拉力≥8kN),由地面人員牽引,輔助控制傾倒方向;若發生“坐炮”(未按預期傾倒),立即撤離人員,用液壓破碎錘從底部重新開切口。
(二)環境與設備安全管控
1. 粉塵與噪聲污染防治
- 拆除時采用“濕法作業”:高壓水槍(壓力≥8MPa)隨拆隨噴,降塵效率達80%以上;粉塵排放濃度≤8mg/m3(用粉塵檢測儀監測)。
- 噪聲控制:選用低噪聲破碎錘(晝間≤75dB,夜間≤55dB),周邊設2米高隔音圍擋,敏感區域作業時間限制在6:00-22:00。
2. 地下設施保護
- 拆除前用探地雷達探測煙囪周邊15米范圍內地下管線(電纜、水管),距管線≥3米處設防沖擊溝(深2米,寬1米,填沙袋),防止振動導致管線破裂。
(三)特殊場景安全操作
1. 內襯拆除安全要點

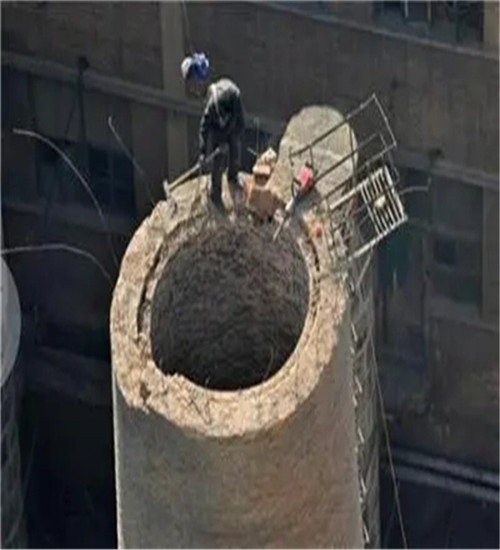

- 人工拆除耐火磚內襯時,從頂部開“天窗”向下逐層剝離,嚴禁從底部掏拆;作業人員站在鋼跳板(承重≥200kg/m)上,下方設置安全網(網眼≤10cm),防止磚塊墜落。
2. 危舊煙囪預處理
- 若煙囪存在裂縫貫通(長度>周長1/3)或傾斜度>1%,需先在頂部設置臨時支撐(鋼管井架,截面尺寸≥60cm×60cm),再分段拆除,避免突然坍塌。
(四)應急處置與驗收標準
1. 突發情況響應流程
- 坍塌預警:監測到煙囪傾斜速率>0.5°/min時,立即啟動應急撤離預案,撤離范圍設為煙囪高度1.5倍(60米煙囪需撤離至90米外)。
- 火災處理:爆破器材存放區需距作業點≥100米,若發生火藥燃燒,用消防沙覆蓋(禁止用水),同時切斷導爆管連接。
2. 安全驗收關鍵指標
- 拆除后煙囪殘留高度≤1.5米,周邊3米范圍內無直徑>20cm的塊體;用全站儀測量周邊建筑物沉降(差值≤3cm),確認結構安全后,方可清理現場。
總結:60米煙囪拆除需以“定向控制”和“分層卸荷”為核心,結合爆破/機械技術精準破拆,同時通過三維監測、立體防護網和應急體系,將高空作業風險降至最低。
