西安煙囪拆除公司 告別舊地標,迎接新未來
發布日期:2025-06-17 人氣:277 欄目:西安成功案例
磚混煙囪拆除原理及安全防護詳解
一、拆除原理:結構力學與破拆技術邏輯
(一)磚混煙囪結構特性與拆除力學原理
1. 結構受力分析
- 材料特性:
- 磚砌體抗壓強度約10-20MPa,但抗拉、抗剪強度極低(僅0.1-0.3MPa),屬脆性材料;
- 混凝土圈梁(若有)強度等級多為C20-C25,與磚砌體結合面易因溫差變形產生裂縫。
- 受力破壞機制:

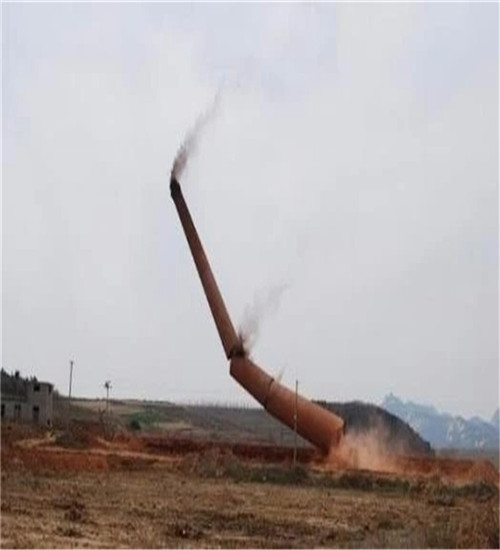

- 通過人為制造“失穩突破口”,使煙囪重心偏移超過基底支撐面邊緣,利用自重產生的傾覆力矩實現定向倒塌;
- 高煙囪(>50米)需考慮風荷載(基本風壓≥0.35kN/m2)對倒塌軌跡的影響,需計算風振系數(βz=1.5-2.0)。
2. 拆除方式選擇依據
- 定向爆破拆除(適用于高度>30米且周邊空曠場景):
- 在傾倒方向底部開設梯形爆破切口(切口高度h=(1/10-1/15)H,H為煙囪高度),切口角度55°-60°,使重心偏移量Δx≥(1/20-1/15)H;
- 炮孔布置:磚砌體炮孔深度L=(2/3-3/4)墻厚,混凝土部分L=(1/2-2/3)墻厚,單孔裝藥量q=K×a×b×h(K為單位體積炸藥消耗量,磚砌體K=0.15-0.2kg/m3,混凝土K=0.4-0.5kg/m3)。
- 機械拆除(適用于高度≤30米或周邊環境復雜場景):
- 采用液壓破碎錘(打擊力100-200kN)從頂部向下分層拆除,每層拆除高度≤1.5米,避免一次性拆除過高導致失穩;
- 對直徑>3米的煙囪,需先在內部搭設型鋼支撐(如16#工字鋼,間距≤2米),防止拆除過程中筒體整體坍塌。
(二)拆除工藝實施技術路徑
1. 預處理工序
- 內襯與附件剝離:
- 人工拆除耐火磚內襯(若有),采用風鎬破碎(風壓0.5-0.7MPa),每拆除5米高度需清理一次建筑垃圾,防止墜落;
- 切割避雷針、爬梯等附屬設施,切割點距筒體表面≥50cm,避免損傷主體結構。
- 爆破切口預處理:
- 用靜態破碎劑(膨脹壓力≥30MPa)預先軟化切口處磚砌體,破碎劑水灰比1:0.3,孔內養護24-48小時至膨脹開裂。
2. 倒塌控制技術
- 定向控制措施:
- 在傾倒反方向設置2-3道纜風繩(φ16mm鋼絲繩,破斷力≥23kN),每道繩配5噸手拉葫蘆,倒塌時通過緩慢放繩調整傾倒角度,偏差控制≤3°;
- 地面鋪設緩沖沙堆(厚度≥2米),沙堆長度≥1.5H,寬度≥1.2H,降低塌落振動(振動速度≤2.5cm/s,用測振儀監測)。
二、安全防護:高空作業與破拆全流程管控
(一)施工前安全準備
1. 周邊防護系統
- 防護隔離帶:
- 以煙囪為中心,半徑1.5H范圍內設置硬質圍擋(高度≥2.5米),圍擋外側掛密目安全網(網目≤2000目/100cm2),入口處設“禁止入內”警示標志;
- 對周邊建筑物門窗、玻璃幕墻用防護鋼板(厚度≥3mm)覆蓋,距離煙囪≤H處的建筑物需搭設防護排架(架體距墻面≥1米)。
- 地下管線保護:
- 用探地雷達(探測深度≤5米)查明地下管線分布,對燃氣、電纜等管線設置鋼套管(直徑≥管線外徑2倍)保護,套管上方覆蓋20cm厚沙袋。
2. 設備與人員資質審核
- 爆破作業需持《爆破作業單位許可證》(營業性一級資質),操作人員持《爆破作業人員許可證》(A級);
- 特種作業人員(登高、焊接)需持應急管理部頒發的特種作業操作證,且每2年復審一次。
(二)拆除作業核心安全措施
1. 防坍塌與墜落控制
- 機械拆除安全要點:
- 破碎錘作業時,操作人員與煙囪保持≥10米安全距離,設備基礎需硬化處理(混凝土強度≥C30,厚度≥30cm);
- 當拆除至剩余高度≤10米時,需在頂部設置臨時拉線(每道拉線拉力≥10kN),防止剩余筒體突然倒塌。

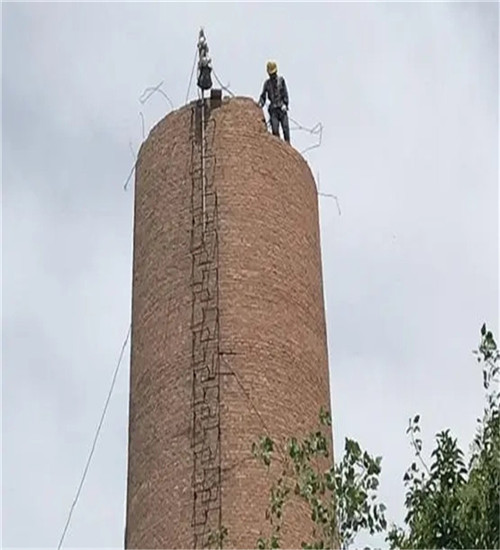

- 人工拆除安全規范:
- 作業人員站在專用吊籃(載重≤500kg)或腳手架上,吊籃懸掛鋼絲繩(φ18mm)每根破斷力≥27kN,且設雙重保險鎖;
- 拆除磚塊時需“由上至下、分層對稱”,嚴禁在同一垂直面上下同時作業,每層作業面寬度≤2米。
2. 爆破作業安全管控
- 起爆防護措施:
- 采用電雷管起爆(起爆電壓≥220V),起爆網絡設雙重回路,雷管電阻差≤0.2Ω,起爆前用爆破電橋檢測回路電阻(偏差≤5%);
- 警戒范圍:一般爆破≥200米,復雜環境≥300米,警戒點設明顯標志并配備對講機(通信距離≥1km)。
- 飛石控制技術:
- 爆破切口用鋼絲網(網孔5cm×5cm)+棉被覆蓋,最外層用竹笆(厚度≥5cm)包裹,確保飛石距離≤50米;
- 對敏感目標(如居民區),設置防飛石屏障(高度≥8米,屏障距爆破點≤100米),屏障材料用鋼板+沙袋組合(總厚度≥1.5米)。
(三)職業健康與環保措施
1. 粉塵與噪聲控制
- 降塵系統:
- 拆除作業時采用高壓噴霧(水壓≥8MPa)降塵,霧滴粒徑≤50μm,噴霧覆蓋率100%,粉塵濃度控制≤8mg/m3;
- 建筑垃圾運輸需用密封式自卸車(車廂密閉率100%),出場前輪胎沖洗(沖洗臺長度≥8米,寬度≥6米)。
- 噪聲防護:
- 選用低噪聲設備(破碎錘噪聲≤95dB),夜間(22:00-6:00)禁止作業,周邊敏感點噪聲晝間≤70dB,夜間≤55dB(用聲級計監測)。
2. 有毒有害氣體防護
- 若煙囪曾用于工業排煙,拆除前需檢測內部氣體(CO≤30mg/m3,H?S≤10mg/m3),超標時用軸流風機(風量≥10次/h)通風,直至氣體濃度合格;
- 作業人員佩戴防毒面具(濾毒罐型號P-A-1,防護有機蒸氣),進入煙囪內部作業時需設雙人監護,每隔30分鐘輪換一次。
(四)應急處置與驗收
1. 突發情況響應
- 若發生坍塌傷人事故,立即啟動應急救援預案:
- 用生命探測儀(探測深度≤10米)定位被困人員,采用液壓破拆工具(撐頂力≥50噸)開辟救援通道;
- 現場配備應急救援擔架(承重≥300kg)和AED除顫儀,確保10分鐘內開展急救。
- 爆破后若出現“盲炮”,需等待30分鐘后由專業人員檢查,距離盲炮孔≥50cm處另開平行孔重新裝藥起爆。
2. 拆除后安全驗收
- 檢查煙囪殘骸是否完全解體,磚砌體碎塊粒徑≤30cm,混凝土塊粒徑≤50cm,避免存在高聳危塊;
- 測量周邊建筑物沉降(最大沉降量≤20mm),用全站儀檢測煙囪傾倒偏差(實際落點與設計偏差≤1.5米)。
總結:磚混煙囪拆除需利用結構力學原理精準控制倒塌方向,結合爆破或機械破拆技術實施,同時以“防坍塌、防飛石、防粉塵”為核心構建安全體系,確保拆除作業對周邊環境的影響降至最低。
